CET I Iași ar putea rămâne oprită două săptămâni, după promisiunea unei reparații într-o zi sau două
Primarul Mihai Chirica și directorul Termo Service, Alin Aivănoaei, anunțaseră că avaria de la CET I din municipiul Iași, județul Iași, se rezolvă într-o zi sau două. Producția de apă caldă, căldură și electricitate este în continuare oprită. Termenul scurt a rămas în declarații.
BZI relatează că i-a contactat pe primarul Mihai Chirica și pe directorul Termo Service, Alin Aivănoaei, dar aceștia nu au răspuns apelurilor.
Inginerilor le-ar trebui cel puțin două săptămâni, dar și materialele necesare, pentru o soluție provizorie care să permită repornirea, potrivit estimării BZI, bazate pe discuții cu muncitori ai centralei. Nu este un calendar asumat de conducere.
De acest sistem țin 22.000 de apartamente și peste 200 de unități: școli, creșe, grădinițe, facultăți și spitale. Încălzirea obișnuită lipsește din locuințe, în clase este frig, iar spitalele recurg la soluții de avarie.
Ținta primarului privește electricitatea, nu căldura ajunsă în apartamente
Despre intervenția tehnică, Mihai Chirica, primarul Iașiului, a transmis pe rețelele de socializare: „Pentru a nu pierde timp prețios, am identificat și închiriat deja un alt transformator. Acesta este în drum spre CET și va ajunge în cursul zilei de astăzi (n.r. – 19 octombrie 2026). În paralel, echipele tehnice realizează o instalație provizorie care va ocoli complet zona afectată de incendiu. Dacă lucrările de montaj și racordare decurg fără alte elemente neprevăzute, până la sfârșitul zilei de mâine (n.r. – astăzi, 20 octombrie 2026) ne propunem să punem sub tensiune centrala și să demarăm imediat procedurile de umplere și încălzire a rețelei pentru furnizarea apei calde și a căldurii”
Obiectivul pentru 20 octombrie este alimentarea electrică a centralei. Abia după aceasta ar începe umplerea și încălzirea rețelei. Centrala sub tensiune nu înseamnă calorifere calde.
Mesajul primarului plasa sosirea transformatorului închiriat pe 19 octombrie 2026. Montarea și racordarea lui sunt condițiile de care depinde începerea procedurilor următoare, alături de absența altor probleme neprevăzute.
Întrebat despre durata intervenției, Sorin Turcu, liderul sindicatului Energia 2013 Iași, a declarat pentru publicația ieșeană: „Încă nu ne putem pronunța să dăm un termen. Se lucrează non-stop pentru remedierea problemei. Vom continua să informăm în funcție de cum evoluează situația”
Lucrările continuă fără întrerupere din dimineața de duminică, 18 octombrie. Activitatea continuă a echipelor nu transformă estimarea într-o dată de repornire.
Echipamentele trebuiau înlocuite cu 18 ani înainte de incendiu
Pe 17 octombrie 2026, explozia unei celule electrice a fost urmată de incendiul care a afectat instalația. Celulele aveau o durată de viață de 8 ani și trebuiau schimbate de 18 ani. Înlocuirea era restantă de mai mult timp decât durata lor de utilizare.
O parte importantă a instalației electrice a ars. Schimbarea pieselor afectate ar necesita mai mult timp decât intervenția provizorie pregătită acum.
În centrală, situația echipamentelor și ordinea intervențiilor sunt acestea:

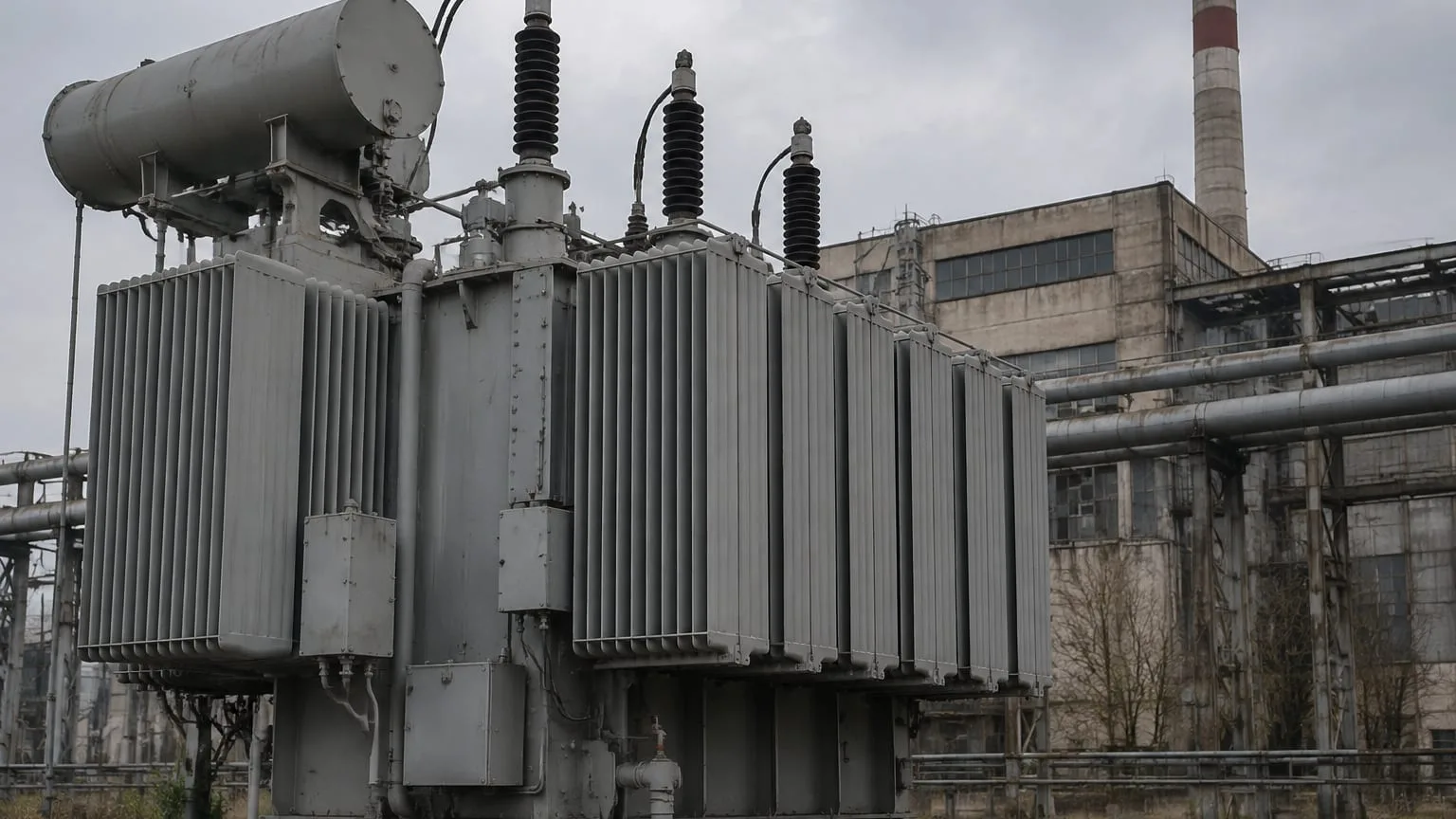

- Transformatorul care funcționa a fost distrus de incendiu.
- Un al doilea transformator a scăpat de foc, dar este nefuncțional de câțiva ani și trebuie reparat.
- Muncitorii încearcă transferarea liniei pe acest al doilea echipament. Testarea poate începe numai după mutare, fără certitudinea că improvizația va funcționa.
Aceasta este intervenția descrisă de muncitori. Separat, primarul a anunțat echipamentul închiriat și instalația care ar urma să evite zona arsă.
Conducerea spune că are tot necesarul, după un început fără materiale de curățenie
Cezar Baciu, directorul Diviziei de Termoficare și fost viceprimar, a fost numit de Mihai Chirica. Potrivit BZI, nu are experiență sau studii în domeniu, deși funcția sa presupune legătura dintre centrală și primărie.
Despre lucrările în desfășurare, Cezar Baciu a declarat pentru aceeași publicație: „Se înlocuiesc circuitele afectate și se refac legăturile la sistemul energetic național. Angajații Diviziei Termoficare lucrează împreună cu echipele Delgaz Grid pentru finalizarea lucrărilor în cel mai scurt timp. Totodată, se fac măsurători și se pregătesc echipamentele interne ale Termocentralei. Toate echipele de tehnicieni sunt în activitate. Avem tot ce este necesar. Nu putem oferi un termen, deoarece sunt lucrări migăloase ce necesită timp și atenție sporită”
La începutul intervenției, muncitorilor le lipseau chiar cârpele și alcoolul necesare curățării zonei afectate. Reparațiile au înaintat lent inclusiv din acest motiv.
Redacția Rezistența
Redacția Rezistența urmărește deciziile publice din partea în care nu merg: costuri, întârzieri și promisiuni neonorate. Ironia privește interpretarea, nu faptele. Toate articolele →
Citește și
Gazele ar urma să se liberalizeze la 1 aprilie 2027. Nicolas Richard avertizează că facturile s-ar putea dubla
IȘJ Buzău a oprit concursul pentru 195 de candidați în ajunul probei. Acum este verificat
În Bihor, 16 balastiere aveau autorizații pentru iazuri. Niciuna nu avea lac amenajat pentru pescuit
Parteneri Articole recomandate din rețeaua noastră
Financiarul
Breșa OpenCode a adus unor utilizatori taxări de peste 1.000 de dolari. Ce chei trebuie înlocuite
Dolce Sport
Tottenham obține prima victorie în campionat, 3-1 cu Coventry, la revenirea lui Kulusevski
GetPony
Cum se verifică o mașină din import înainte de avans și ce poate ascunde un istoric fără daune înregistrate
Revista Ioana
Cum compari ofertele de electricitate în octombrie 2026 și când poți păstra prețul vechi la Hidroelectrica
Lyla
Persoanele de peste 110 ani au o proporție mai mare de celule imunitare specializate
Bravonet
Michael Rosenbaum a plecat din „Smallville” după o ofertă pe trei ani fără mărire de salariu
